香港荃灣·芯片封裝ISO5(百級)無塵車間防靜電地坪施工全項注意事項

發佈時間:2026-04-04 分類:技術文章 閲讀:142

   執行標準:ISO14644-1(ISO5)、SEMI防靜電規範、香港環保署EPD法規、香港建築署消防規範、國標GB50591潔淨地坪、GB50472電子廠房;地坪優選無溶劑防靜電環氧自流平(面層2.0~3.0mm),封裝車間地面電阻:1×10⁶~1×10⁹Ω(芯片ESD管控硬性指標)。

   一、香港本地施工前置合規(荃灣廠區必辦,開工前完成)

   1.環保報批(香港環保署EPD強制)

   1.提交建造塵埃管制通知書(FormNA),地坪打磨粉塵屬管制揚塵;

   2.環氧溶劑廢氣:申請指明工序牌照,配套活性炭+廢氣過濾排風,嚴禁無組織排放;

   3.環氧廢固化劑、稀釋劑屬化學危險品,提前做化學廢物登記,簽約香港持證危廢清運商,禁止工地隨意傾倒;

   4.施工噪音:工作日日間施工,超時需申辦建築噪音許可證(荃灣居民區嚴控夜間22:00–次日7:00動火/打磨)。

   2.潔淨與消防合規

   1.地坪材料阻燃≥B1難燃級、UL94-V0,氧指數≥28,提交材料檢測報告交香港消防處報備;

   2.ISO5車間封閉施工,臨時圍擋需防火,禁止現場明火調配環氧固化劑。

   二、基層混凝土預處理(ISO5地坪成敗關鍵,芯片車間嚴控水汽起鼓)

   1.基層硬性驗收指標

   -混凝土齡期≥28d,強度≥C30,基層厚度≥150mm;含水率≤4%(CCM含水率儀實測),>4%必須烘乾/鋪設防潮底漆(香港潮濕多雨,荃灣近海空氣濕度偏高,重點管控);

   -平整度:2m靠尺縫隙≤2mm,無起砂、空鼓、油污、蜂窩;裂縫<0.2mm環氧封閉,≥0.3mm切V型槽填環氧抗裂砂漿;

   -油污:異丙醇擦拭除油,禁止普通柴油清潔劑(殘留揮發影響ISO5潔淨、後期脱層)。

   2.無塵打磨管控(適配ISO5低塵)

   1.全程使用自帶大功率工業吸塵的金剛石研磨機,乾式無塵打磨,禁止灑水打磨(荃灣潮濕易返潮);

   2.打磨廢料即時密封裝袋,當日清運出廠,避免揚塵滯留車間影響後續潔淨施工。

   三、施工環境温濕度&無塵管控(ISO5專屬,全程密閉分區)

   施工區臨時封閉圍擋+臨時潔淨新風(初效G4+中效F8過濾),參數固定:

   -温度:20±3℃、相對濕度50%±10%,風速≤0.3m/s;濕>75%停工(香港梅雨季重點);

   -施工人員:全套無塵連體服、防靜電鞋、無塵手套、防靜電手環,工具、輔料進場前異丙醇擦拭除塵;

   -分區分段施工:已完工地坪區域封閉保護,交叉施工分區隔離,杜絕外來粉塵掉落漆膜形成顆粒缺陷(ISO5地面不允許肉眼可見顆粒)。

   四、防靜電接地&銅箔網格系統(芯片封裝ESD核心,隱蔽工程驗收)

   1.接地規範(香港電氣規範+SEMI)

   1.車間外圍設獨立防靜電接地極,接地總電阻≤1Ω,禁止與防雷接地共用(芯片精密器件防浪湧靜電);接地幹線≥4mm²銅芯線引至各接地端子;

   2.銅箔選型:0.05×25mm紫銅箔,網格常規1.0m×1.0m(封裝核心機台區加密0.6m×0.6m),銅箔交叉搭接≥50mm,導電膠壓實無翹邊,每網格四角彙總接接地銅排;

   3.踢腳線配套:150mm高防靜電踢腳線,與地面銅箔連通,形成連續導電閉環,杜絕牆邊靜電積聚。

   >銅箔鋪設完成先全點位測接地電阻合格,才可塗刷導電中塗,隱蔽驗收存檔(香港竣工審核需接地檢測報告)。

   五、地坪分層施工工序與控制(無溶劑防靜電自流平:底漆→導電中塗→膩子→自流平面層)

   1.導電封閉底漆

   無溶劑導電底漆,滾塗均勻、不漏塗,封閉毛細孔阻斷水汽上竄;塗布量0.15~0.2kg/㎡,表幹8~12h進入下道,禁止底漆積油積泡。

   2.導電中塗砂漿(找平+導電層)

   環氧+40~70目導電石英砂,厚度1.2~1.8mm,找平高低差;乾透後精細打磨+全域吸塵,無粉塵殘留再刮導電膩子,填平砂眼針孔。

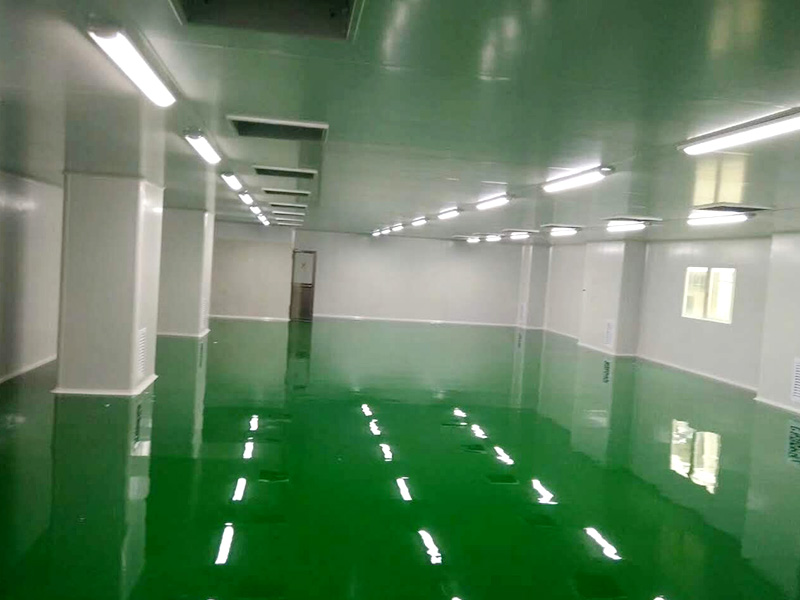

   3.防靜電自流平面層(ISO5面層核心)

   1.選用高純無溶劑防靜電環氧(固含量≥98%),導電體系:納米碳/複合導電填料(拒絕劣質炭黑,避免後期電阻漂移、局部不防靜電);

   2.鏝塗一次成型,厚度2.0~3.0mm,專人消泡,嚴控施工厚度均勻,無縫無接縫(ISO5杜絕藏塵縫隙);

   3.配料精準配比、攪拌時間標準化,禁止隨意加稀釋劑(溶劑超標既不符合香港環保,又造成面層針孔、發塵)。

   六、養護、成品保護與分段驗收(荃灣高温高濕環境延長養護)

   1.常温養護:7d完全固化(荃灣夏季悶熱延長至10d),養護期封閉車間,禁止人員踩踏、堆料、粉塵進入;前3d嚴禁灑水清潔;

   2.分級驗收(香港竣工需第三方檢測報告)

   -防靜電:全車間網格布點測表面電阻,10⁶~10⁹Ω,單點超標局部返修;

   -潔淨度:完工空載配合HVAC吹掃,按ISO5(≥0.5μm≤3520粒/m³)第三方粒子檢測;

   -物理性能:硬度≥3H、耐磨Taber≤50mg/1000轉、無起鼓、脱層、針孔。

   七、芯片封裝車間專項額外注意事項

   1.封裝區常年接觸助焊劑、酸鹼清洗劑,地坪額外要求耐弱酸弱鹼腐蝕,面層選用耐化學改性防靜電環氧;

   2.機台預埋地腳位置:地坪加厚至3.5mm,局部增設輔助銅箔接地,設備就位後設備外殼獨立接地,與地坪靜電系統等電位連接;

   3.後續潔淨室FFU、吊頂、牆板施工錯開地坪養護期,防止施工粉塵污染未固化地坪。

   八、常見通病防控(荃灣近海高濕高發問題)

   1.地坪起泡脱層:嚴控基層含水率、雨天停工、防潮底漆到位;

   2.防靜電阻值不穩:銅箔搭接牢靠、導電中塗連續不中斷、不隨意摻非導電填料;

   3.地面發塵不滿足ISO5:選用無溶劑料、施工全無塵管控、面層足量自流平,杜絕薄塗。
